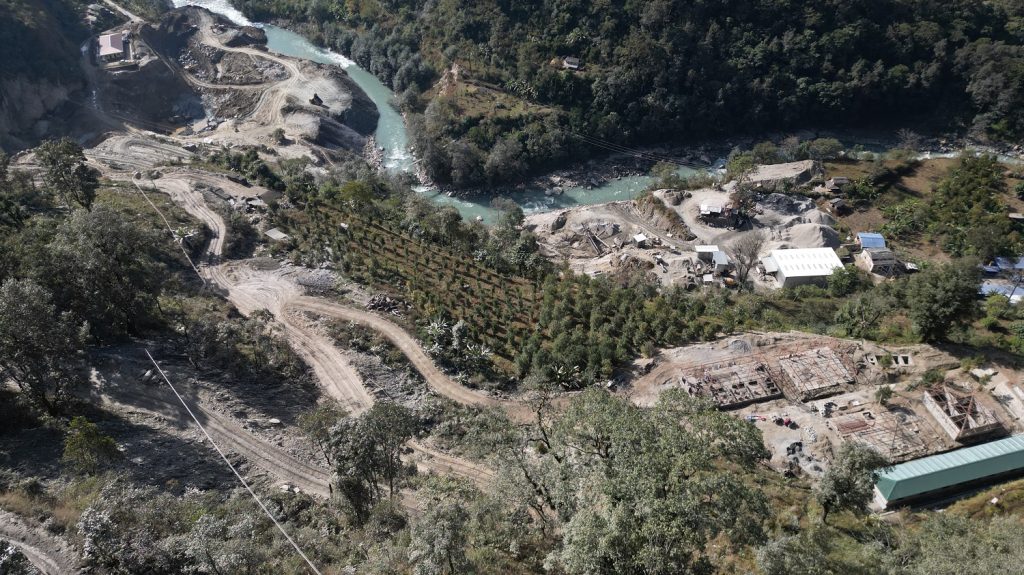

माथिल्लो म्याग्दी–१ जलविद्युत् आयोजना : ३० प्रतिशत भौतिक प्रगति

म्याग्दी– म्याग्दीको धवलागिरि र मालिका गाउँपालिकामा निर्माणाधीन ५३ दशमलव पाँच मेगावाट क्षमताको माथिल्लो म्याग्दी–१ जलविद्युत् आयोजनाको ३० प्रतिशत भौतिक प्रगति भएको छ ।
अपर म्याग्दी हाइड्रोपावर लिमिटेड प्रवर्द्धक रहेको आयोजनाको बाँध, सुरुङ र विद्युत् गृह निर्माण कार्यले तीव्रता पाएको छ ।
आयोजना प्रमुख ज्योतिकुमार केसीले एक वर्षको अवधिमा ३० दशमलव ९४ प्रतिशत भौतिक र ३० दशमलव ८० प्रतिशत वित्तीय प्रगति भएको जानकारी दिए ।
‘चार ठाउँबाट सुरुङ खन्ने काम भइरहेको छ,’उनले भने, ‘विस २०८३ फागुन भित्र विद्युत् उत्पादन शुरु गर्ने लक्ष्यअनुसार विद्युत् गृह र बाँध निर्माण कार्यलाई पनि तीव्रता दिएका छौँ ।’ कुल पाँच हजार सात सय ८९ दशमलव ७१ मिटर लामो सुरुङ हालसम्म दुई हजार तीन सय ६० मिटर निर्माण सकिएको छ ।
विसं जेठ ८ गते सुरु भएको बाँध निर्माणस्थलमा ४५ प्रतिशत भौतिक प्रगति हासिल भएको छ । करिब दुई हप्तामा विद्युत्गृहको उत्खनन कार्य सकेर संरचना निर्माणको तयारी भएको छ ।
विसं २०८० चैत १९ मा सम्झौता गरेको सिभिल ठेकेदार लुना विल्डर्स एण्ड कन्ट्र्याक्टरले २०८१ जेठ ८ गते परिचालित भएको थियो ।
धवलागिरि गाउँपालिका–४ खाम्लामा म्याग्दी नदीको पानीलाई सुरुङमा छिराउनका लागि १५ मिटर अग्लो र ४० मिटर लामो बाँध निर्माण भएरहेको छ । बाँध निर्माण स्थल नजिकै एक सय मिटर लामो र १५ मिटर अग्लो तीन वटा पानी थिग्राउने पोखरी निर्माणाधीन छ ।
मेकानिकल र इलेक्ट्रो–मेकानिकल कार्यको लागि निर्माण कम्पनी छनौट भएको छ । रन अफ द रिभर प्रकृतिको आयोजनाको आउटलेटबाट विद्युत्गृहको उँचाइ एक सय ९६ मिटर रहेको छ । आउटलेटबाट पानीलाई विद्युत्गृहमा खसाल्न छ सय ९२ मिटर पेनस्टक पाइप जडान गरिनेछ ।
ऊर्जा इन्जिनियरीङ एण्ड म्यानेजमेन्ट सोलुसनले परामर्शदाता रहेको यस आयोजनाको प्रवर्द्धक कम्पनी ऊर्जा डेभलपर्स प्रालिमा आवद्ध छ ।
विद्युत्गृहतबाट मालिका गाउँपालिका–७ डाडाखेतमा निर्माणाधीन एक सय ३२ केभी क्षमताको सबस्टेशन जोड्ने एक सय ३२ केभी क्षमताको एक दशमलव पाँच किलोमिटर प्रसारण लाइनको अध्ययन भइरहेको छ ।
सानीमा बैङ्कको नेतृत्वमा छ वटा बैङ्कको ऋण, प्रवर्द्धक कम्पनी र सर्वसाधारणको शेयरमार्फत जुटाइने रु ११ अर्ब २३ करोड २७ लाख छ हजारको लगानीमा निर्माण हुने आयोजनाको विद्युत् गृह मालिका गाउँपालिका–७ भारवाङमा रहनेछ । यस आयोजनाबाट वार्षिक औसत तीन सय १५ दशमलव ०१ गिगावाट घण्टा विद्युत् केन्द्रीय लाइनमा जोडिनेछ ।
भारवाङबाट बाँध निर्माण स्थलसम्म नौ किलोमिटर पहुँचमार्ग निर्माण गरिसकेको आयोजनाले सामाजिक उत्तरदायित्वका कार्यक्रमका लागि रु छ करोड २० लाख बजेट बिनियोजन गरेको छ ।
हालसम्मको प्रगतिअनुसार निर्धारित समय तालिका भित्रै सम्पन्न हुनेमा विश्वस्त रहेको आयोजना प्रमुख केसीले बताए ।









झापामा तीन वर्षमा ७५ जना एचआइभी सङ्क्रमितको मृत्यु
माथिल्लो म्याग्दी–१ जलविद्युत् आयोजना : ३० प्रतिशत भौतिक प्रगति
रसुवामा भालुको आक्रमणबाट दुई जना घाइते
‘करेन्ट नुडल्स’ अब ग्रिन इनर्जीबाट बनाइने : यशोदा फुड्स
बागलुङमा १९ बालबालिकासहित २१५ जनामा एचआइभी सङ्क्रमण
देउवा भेट्न महाराजगञ्ज पुगे ओली
बालुवाटारमा सर्वपक्षीय बैठक, को–को छन् सहभागी ?
संयुक्त बैठकले निर्वाचनको बलियो वातावरण बनेको छ : सञ्चारमन्त्री खरेल
जनकपुरलाई हराउँदै लुम्बिनी लायन्स प्लेअफमा, ३ वटा टोली प्लेअफ होडबाट बाहिर
उपत्यकाबाट एमालेको केन्द्रीय सदस्यमा हिमेश केसीको दावी
प्रतिक्रिया
