सोमबार, पुष २८, २०८२

जनमुक्ति मार्ग निर्माणले लियो गति

मेरोन्यूज २०८२ पुष २८ गते ९:२५

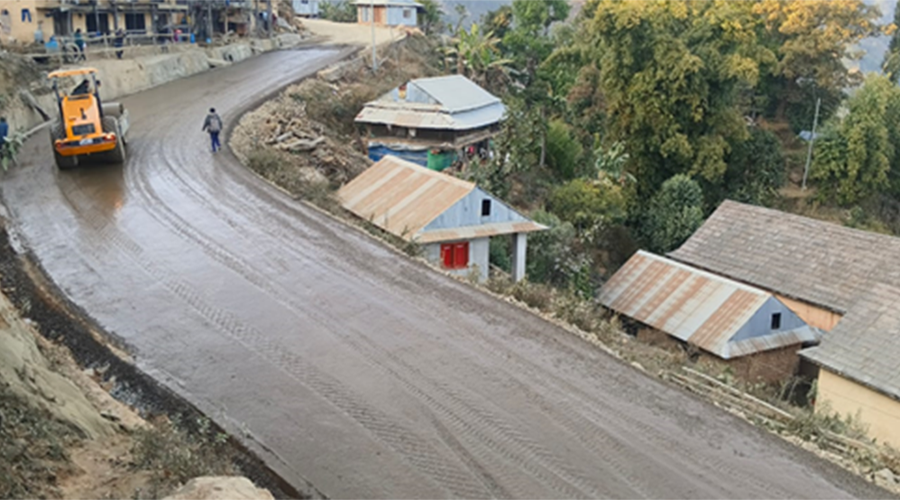

धुलिखेल । काभ्रेपलाञ्चोकमा निर्माण भइरहेको जनमुक्ति मार्गलाई तीव्र गतिमा अगाडि बढाएको छ । जिल्लाको विकट डाँडापारि क्षेत्रमा रहेको महाभारत र खानीखोला गाउँपालिकाका नागरिकको जीवनस्तर उकास्ने उद्देश्यले यो मार्ग निर्माण भइरहेको छ ।

बीपी राजमार्गअन्तर्गत रोशी गाउँपालिकाको पिन्थलीबाट रजबास हुँदै डाँडापारिस्थित महाभारत गाउँपालिकाको चारकिल्ला–तीनखुट्टे–देवीटार–घर्तिछाप–गोकुले–छोटेसाहन र खानीखोलाको तालढुङ्गा भएर मकवानपुर जिल्लाको भोर्लेनी–झुरझुरे हुँदै मदनभण्डारी लोकमार्ग जोड्ने सडक खण्ड पर्छ ।अहिले सो सडक खण्डअन्तर्गत रजबास–तीनखुट्टे खण्डअन्तर्गत महाभारत गाउँपालिकाको कोलटार आसपासमा पर्खाल, नाली निर्माण र सडक ढलानका लागि फलामे छड बिछ्याएर ढलान गर्ने क्रममा रहेको छभने तीनखुट्टे–देवीटार खण्डको खोलाघारी र घ्याब्रिङ, देवीटार–घर्तिछाप लभडाँडा खण्डअन्तर्गत घर्तिछाप गाउँमा कालोपत्र गर्ने र त्यसका लागि बेस हाल्ने काम भइरहेको छ ।

त्यस्तै लभडाँडा–छोटेसाहन खण्डअन्तर्गत गोकुले, धाप र अन्य खण्डमा सडक नाली र पर्खाल निर्माण एवं कालोपत्रका लागि बेस हाल्ने काम भइरहेको गाउँपालिका अध्यक्ष कान्छालाल जिम्बाले बताए । सुरुमा जिल्ला सदरमुकामलाई पालिका केन्द्रसँग जोड्ने सडकमार्गका रूपमा अगाडि बढाएको यो योजनालाई डाँडापारि क्षेत्रका महाभारत र खानीखोलाका नागरिकलाई जिल्ला सदरमुकाम आवतजावत गर्ने उद्देश्यले अगाडि बढाइएको थियो ।पछि बागमती प्रदेश राजधानी हेटौँडा आवतजावत गर्नका लागि कठिन हुने गरेको अवस्थालाई मध्येनजर गरेर त्यहाँका नागरिकको जीवनयापन र जिल्ला तथा प्रदेश राजधानीसँग सडक सञ्जालले जोड्नका लागि सो सडकलाई थप अगाडि बढाइएको छ । अहिले सो सडकलाई प्रदेश सरकारले प्रादेशिक मार्गका रूपमा लिएर कामलाई तीव्रता दिएको छ ।

पहिलोपटक ठेक्का आह्वान गरी काम थालिएको तीनखुट्टे–खोलाघारी–देवीटार ८ दशमलव ७ किलोमिटर सडक निर्माणका लागि जिम्मा पाएको श्रेष्ठ/सक्षम जेभी सामाखुसीले २०७७ असारमा ठेक्का सम्झौता गरी २०७९ असारमा सम्पन्न गर्नेगरी काम थालिएको भए पनि निर्माण व्यवसायीले कामलाई निरन्तरता नदिँदा अलपत्र जस्तै अवस्थामा रहेको थियो । तर, अहिले पालिका र प्रदेश सरकारले निरन्तर दबाब दिएपछि पटकपटकको म्याद थप पश्चात् पछिल्लो समयमा कामलाई निरन्तर अगाडि बढाइरहेको छ ।

श्रेष्ठ/साक्षम जेभीका परियोजना प्रबन्धक रोहन खत्रीले अघिल्ला वर्षहरूमा भन्दा यो वर्ष काम तीव्र गतिमा अगाडि बढिरहेको र आगामी वैशाखसम्ममा काम सम्पन्न गर्ने बताए । अहिले कालोपत्र गर्ने कामदार ३० र ड्रेन वाल लगाउने जनशक्ति ३५ जना निरन्तर खटाएर काम भइरहेको र समयमा नै सबै काम सम्पन्न गर्नेगरी खटिरहेको उनले बताए ।

पूर्वाधार विकास कार्यालय धुलिखेलका सुपरभाइजर निर्मल दर्जीले अघिल्लो वर्षहरूको तुलनामा अहिले काम तीव्र गतिमा अगाडि बढिरहेको बताए । समयमा नै काम सम्पन्न गर्नेगरी काम भइरहेको र गुणस्तरलाई ध्यान दिँदै काममा जोड दिएको उनको भनाइ छ ।

त्यस्तै रजबास–चारकिल्ल–तीनखुट्टे खण्डअन्तर्गत कोलटार आसपासमा भइरहेको कामले गति लिइरहेको छ । निर्माण कम्पनीका सम्र्पक प्रबन्धक सुजन गिरीले करिब ९५ प्रतिशत स्ट्रक्चरको काम सम्पन्न भइसकेको बताउनुभयो । १५ दशमलव ५ किलोमिटर सडकखण्डको काममा ११ किलोमिटर कालोपत्र र साढे चार किलोमिटर ढलानको काम भइरहेको छ । आगामी असारसम्ममा सम्पन्न गर्नुपर्ने कामका लागि करिब एक सय जना जनशक्ति खटाएर काम भइरहेको उनको भनाइ छ ।

महाभारत गाउँपालिका अध्यक्ष कान्छालाल जिम्बाले काभ्रेपलाञ्चोकको पिन्थलीबाट रजबास हुँदै चारकिल्ला, तीनखुट्टे, खोलाघारी देवीटार, घर्तिछाप, गोकुले भएर खानीखोलाको तालढुङ्गा र मकवानपुर जिल्लाको भोर्लेनी झुरझुरे भएर मदन भण्डारी लोकमार्ग जोड्ने करिब ८० किलोमिटर सडकको काम तीव्र गतिमा भइरहेको बताए । विभिन्न चरणमा ठेक्का भई नौ खण्डमा निर्माण कम्पनीहरूले ठेक्का सम्झौता गरेर निर्माण कार्य भइरहेको कामको करिब १८ किलोमिटरबाहेक अहिले अन्य खण्डमा भने काम निरन्तर भइरहेको उनले बताए ।

बाँकी खण्डहरू निरन्तर काम भइरहेको भए पनि काममा ढिलाइ भइरहेको तीनखुट्टे देवीटार खण्डको कामलाई निरन्तरका लागि दबाबबीच अहिले पछिल्लो समयमा छिटो गतिमा काम भइरहेको जनाएको छ । उनका अनुसार आगामी असारभित्रमा महाभारत गाउँपालिकाभित्रका ४४ किलोमिटर सडक निर्माण भइसक्ने विश्वास लिएको छ । त्यसका लागि पालिका र जिल्ला प्रशासन कार्यालयबाट समेत कामको अनुगमन भइरहेको तथा स्थानीय बासिन्दालाई पनि कामको गुणस्तर र निरन्तरता दिन सम्बन्धित पक्षलाई सहयोग गर्ने र घच्घच्याउने काममा लाग्न आग्रह गरेको उनले बताए ।

सो क्षेत्रका नागरिकको जीवनस्तरमा प्रत्यक्ष प्रभाव पार्ने आयोजनामध्ये सडक सञ्जाल र केन्द्रीय विद्युतीकरणलाई प्रमुख मानिएको छ । जुन कार्य सम्पन्न भएपछि यहाँका नागरिकको जीवनस्तरमा परिवर्तन आउने अपेक्षा गरिएको छ । जसमध्ये केन्द्रीय विद्युतीकरण भने सम्पन्न भइसकेको छ ।
